广东工业大学揭阳校区首期工程全周期BIM技术应用

2022/12/15 04:30:00



项目概况

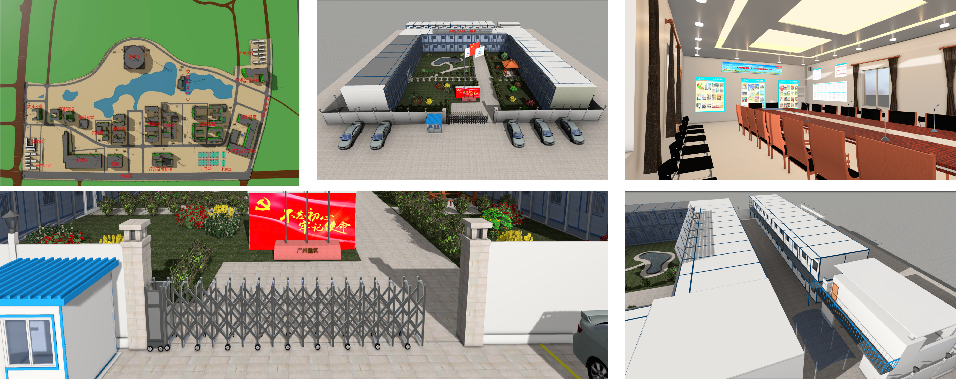

广东工业大学揭阳校区首期工程项目位于揭阳市惠来县滨海新区粤东新城,总体规划范围北至大学路,南至滨海旅游公路,东西临科教西路、科教大道。规划总建筑面积为630920㎡,分四个阶段实现。首期建筑规模217630㎡,中期建筑面积为139317㎡,中长期建筑面积57173㎡,远期建筑面积为216800㎡。本项目包括公共教学楼、院系教学实验用房、图书馆、行政办公用房、室内体育用房、院系及教师办公用房、学生宿舍、食堂、教师公寓、后勤及附属用房、专职研究机构用房、学术交流中心、师生活动中心及创新用房等,最大单体建筑面积大于3万平方米。

工期目标:2020年3月19日动工,确保2021年7月19日竣工,2021年9月投入使用,总工期475日历天。

EPC单位:华南理工大学建筑设计研究院

施工单位:广州市第四建筑工程有限公司

BIM总顾问:上海宾孚数字科技集团有限公司



项目难点


协调难度高:该工程内容多而复杂,有多个工种、多个专业施工,决定了与业主、设计、监理、专业施工单位、供应商及相关主管部门间的组织协商是本工程能否顺利进行的重要基础。

地形复杂,地势落差较大:本规划用地局部地处丘陵地带,呈不规则矩形,南宽北窄。地势呈南高北低,地势落差较大,整体土方平衡量较大;

体育馆采用大跨度钢结构:钢材强度要求高,焊接施工工程量大;

工期紧张,单体较多:本工程拟划分为七个组团,28个单体;计划工期475日历天,确保2021年7月19日竣工,2021年9月投入使用。




BIM技术应用亮点


施工BIM技术导则:根据项目自身特点、实施内容、团队情况等,制订本项目BIM 实施标准,包括BIM建模标准、BIM 软硬件环境、BIM 命名规则、文件管理、BIM 管综原则、BIM 模型及图纸等成果交付及验收标准、BIM平台应用标准、工作进度计划、技术支持等实施规划,并随实施过程不断完善。

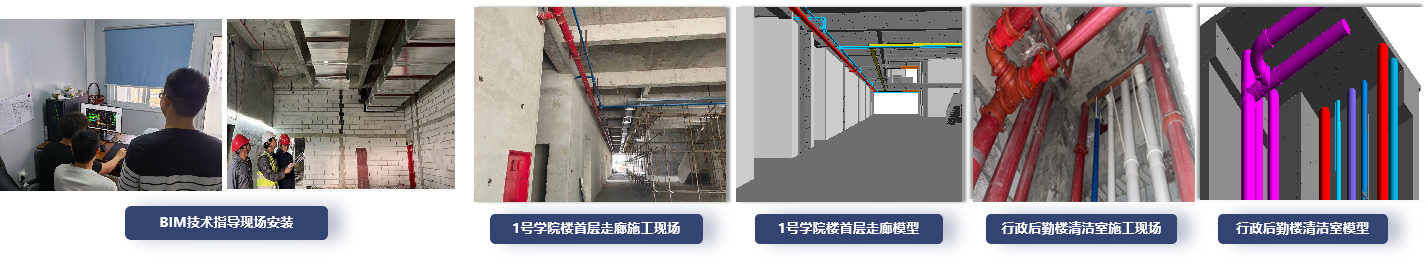

施工组织模拟:本项目用地局部地处丘陵地带,呈不规则矩形,南宽北窄,地势呈南高北低,地势落差较大;利用BIM技术的可视化特点,针对施工组织方案进行三维可视化模拟,对场地周边建筑、施工区域、临时建筑、加工平台、材料堆场等进行准确建模,根据施工进度情况,确定规划各场地范围、放置不同构件,直接反映场地各要素的三维关系,辅助现场施工生成最优方案。







施工BIM深化设计

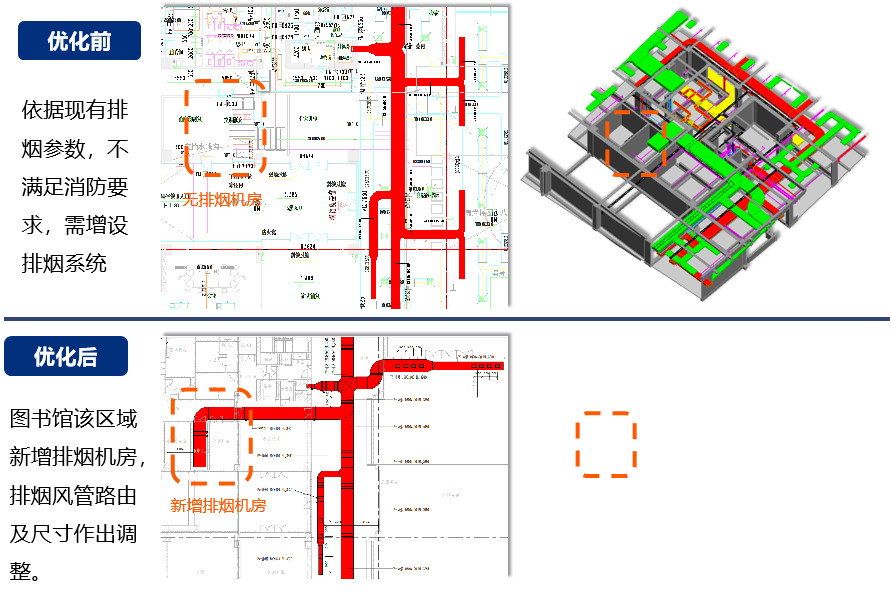

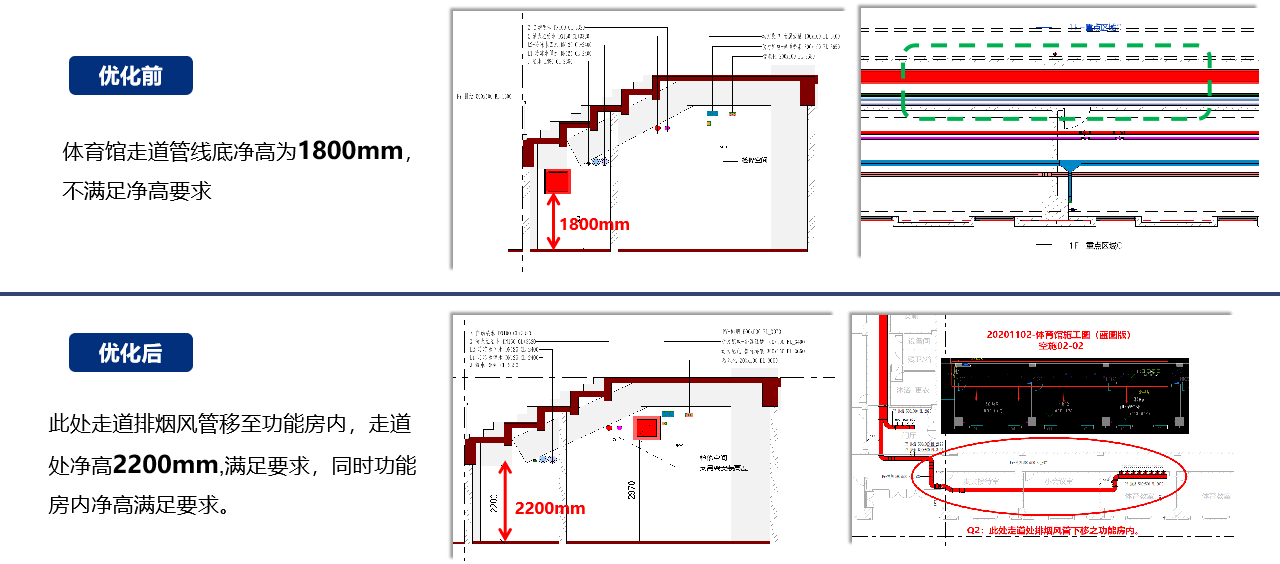

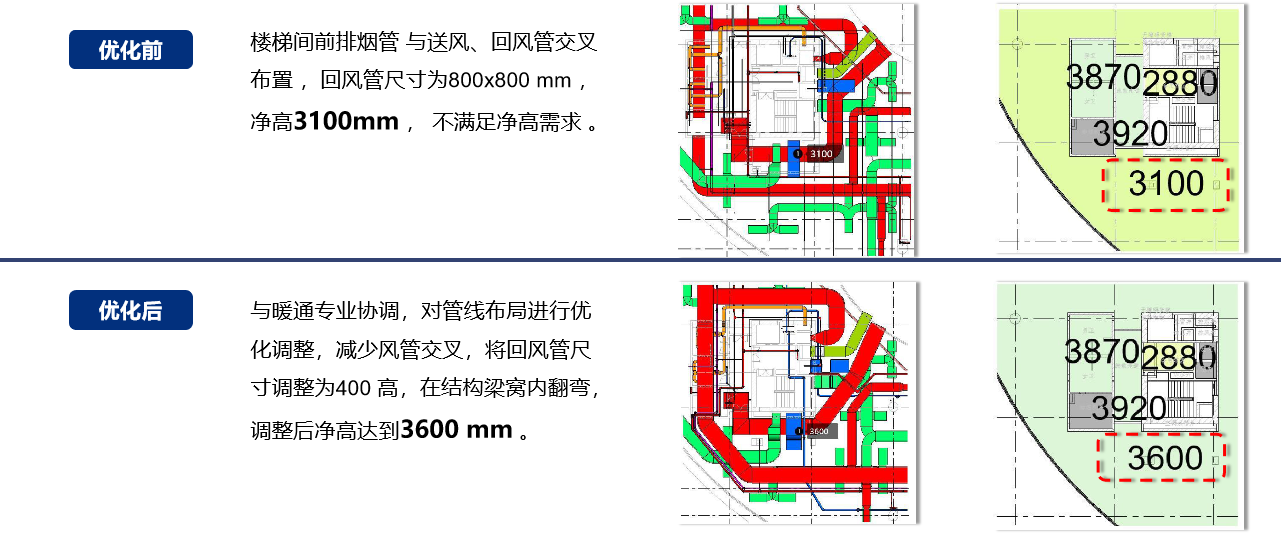

机电深化设计:通过建立BIM模型,对机电管线进行深化设计、综合排布、解决设计图纸中的机电管线排布问题,模型完成后,可用以指导现场施工,配合建筑、结构、装饰等专业减少现场的施工问题,同时达到美观的效果。

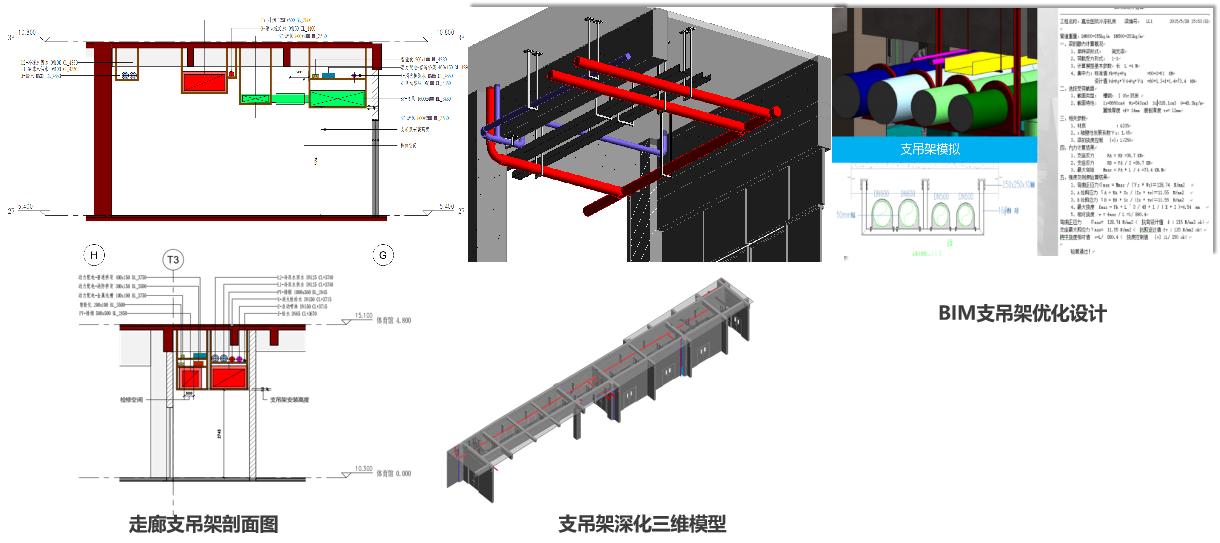

支吊架深化设计:通过三维设计,形成最优的支吊架设计方案,准确输出材料用量;通过支吊架的三维模拟施工可以大量减少支吊架现场制浪费的时间,从而缩短工期,提高效率。

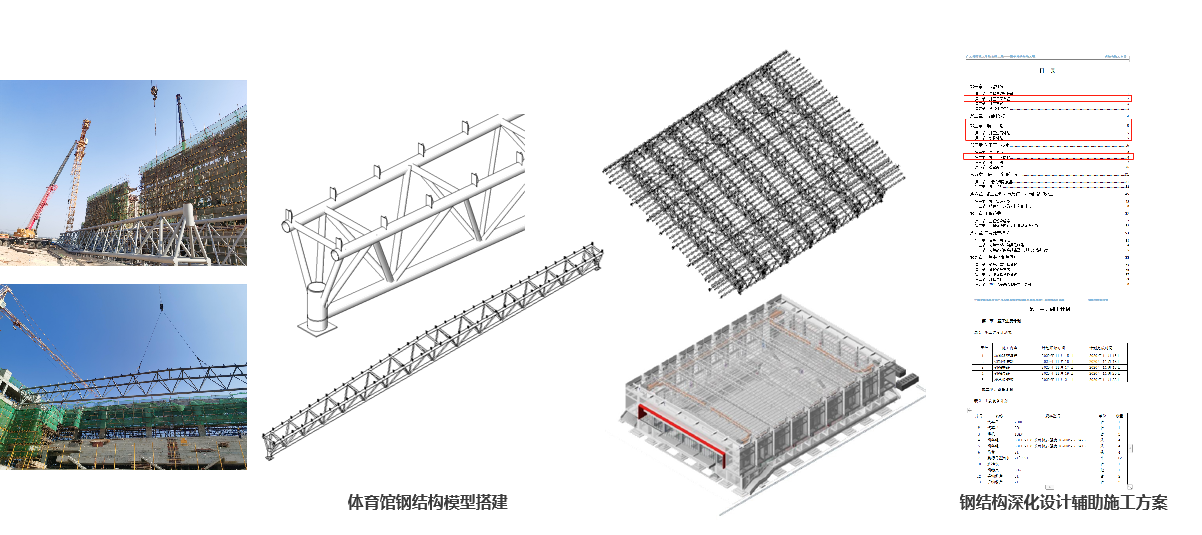

钢结构深化设计:对钢结构精细的细部进行建模,三维 进行面向加工、安装的详细设计,生成钢结构施工图。模型可实现不同专业模型整合应用,发现问题,解决问题,辅助优化施工方案。


BIM辅助施工管理

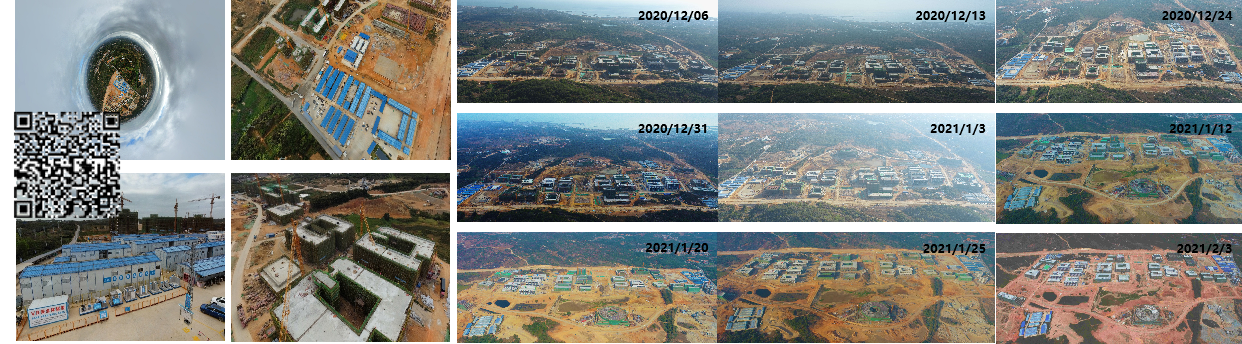

掌握现场实时工况:利用无人机对施工现场定期进行航拍,真实地记录了施工过程信息,及时了解现场工况与施工进度,呈现整个工程施工过程以及工程竣工时期的实景模型。应用BIM可视化的特点,导入可视化交互设计软件或平台段进行交底内容的详细设计,利用二维码使得现场作业人员能更直观和高效的掌握传递的管控重点内容

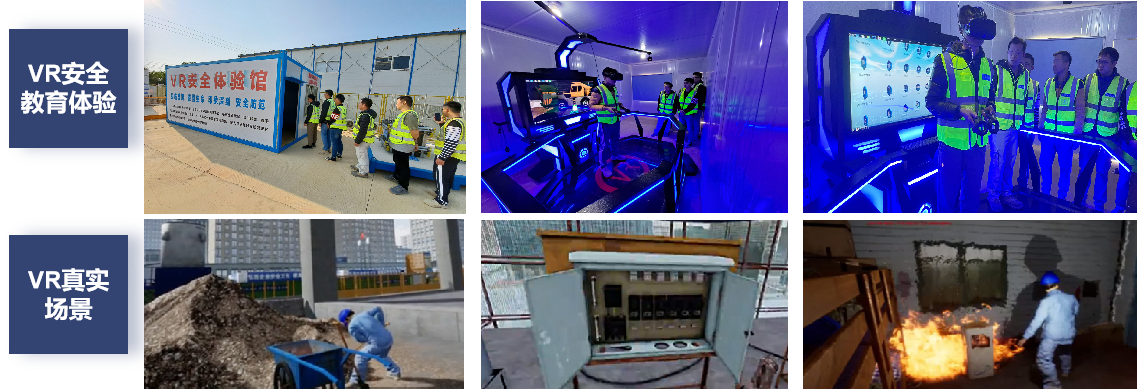

现场安全教育:项目单体多,工期紧张,结构分区施工,施工持续时间长,对工期影响大,同时结构施工洞口多,安全防范问题突出;以项目BIM模型为基础,搭建三维虚拟环境,结合VR实现动态漫游,利用虚拟现实的交互性,让施工人员对施工有了更加逼真和准确的感受,加强了施工印象和提高了安全施工意识。

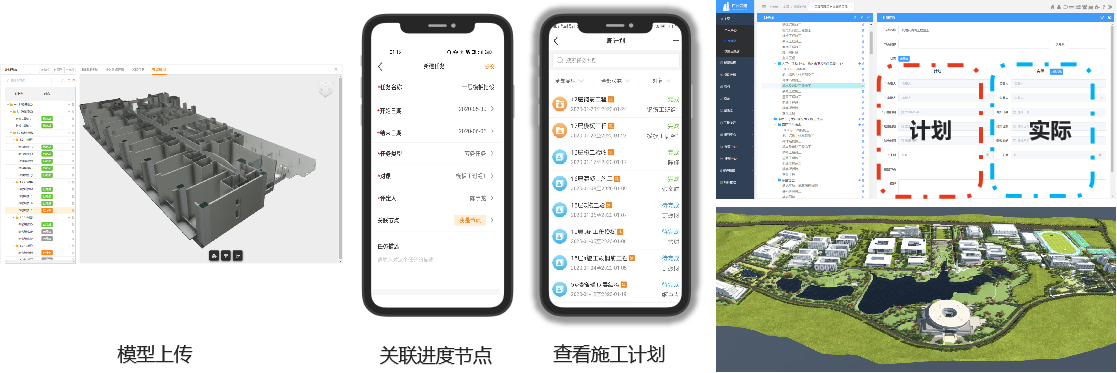

进度管理:基于BIM技术进行项目进度计划管理,利用模型可视化的特点,将进度计划与模型构件挂接,进行模拟施工,结合输出的人材机资源投入设计数据及时调整和优化进度计划,过程中按实录入实际进度,并通过实际进度和计划进度的对比,分析进行进度的动态纠偏管理。



机电安装:传统机电安装施工,缺少管线综合施工图或综合施工图深度不够,表达不够清晰,碰撞问题多,造成返工和工期延误。BIM实现了项目机电管线的三维准确排布和优化,高效的指导了现场的机电安装施工工作,减少了施工返工,节约了成本,缩短了工期。

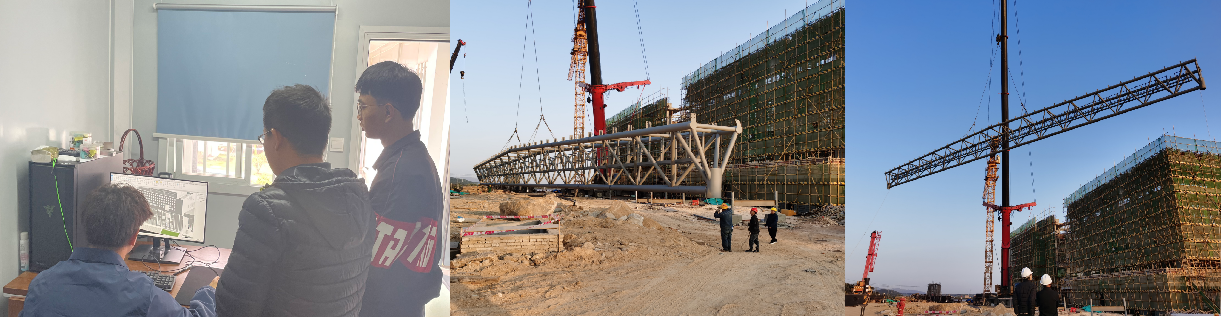

钢结构施工 :现场BIM技术人员针对前期深化设计内容、重难点区域、三维可视化模拟等内容进行施工交底,BIM软件可以仿真模拟钢结构施工安装过程中的各个阶段,演练预设安装结果的同时分析不同的先后安装顺序的成效,检查可能出现的问题,辅助完成施工组织设计方案,及时调整误差避免施工中出现的差错造成返工。



数字模型交付

本项目模型标准符合《广东省建筑信息模型应用统一标准》要求,同时,项目搭建了数字建造平台,配置了ipad移动端,手机也可以作为移动端进行图纸及模型的使用和浏览,使得项目管理人员对BIM的运用变得方便快捷,保证了BIM技术的实际使用。

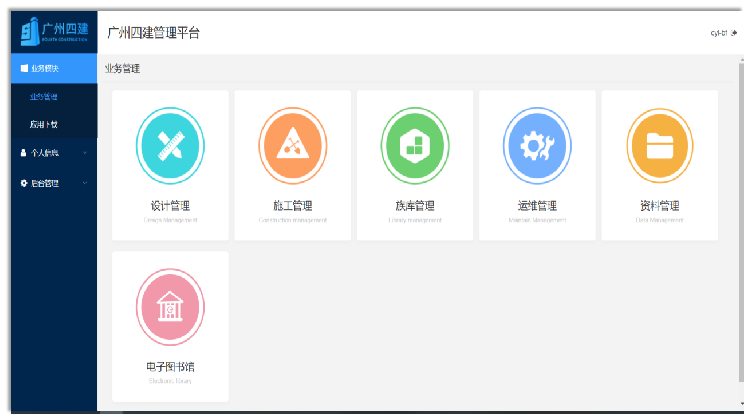

数字建造平台应用


广州四建数字建造平台委托宾孚科技研发。平台集成了族库管理,设计管理,施工管理,运维管理,资料管理,电子图书馆等多个子系统,为工程项目的设计,施工,运维阶段等全过程提供管理工具支撑。


施工管理:提供工程项目现场的进度,质量,安全,劳务,材料等多方面管理。

族库管理:实现族的上传,下载,审核,分类等,搭建企业自己的族库管理系统。

运维管理:针对企业的物业资产,进行租赁,合同,开票,巡查等运维管理。

资料管理:提供报审资料归档功能,通过计划任务有序的完成资料的编写,审批,报审,归档等工作。

电子图书馆:提供各种政策,标准,规范文件的在线查阅。

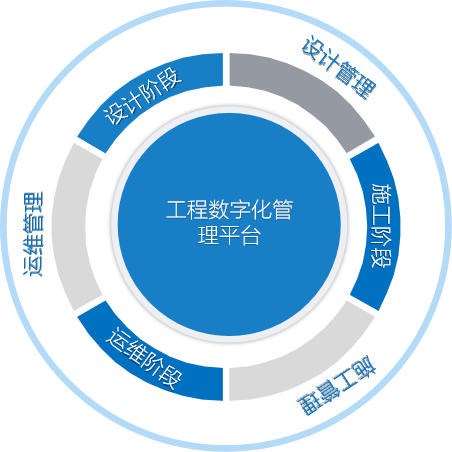

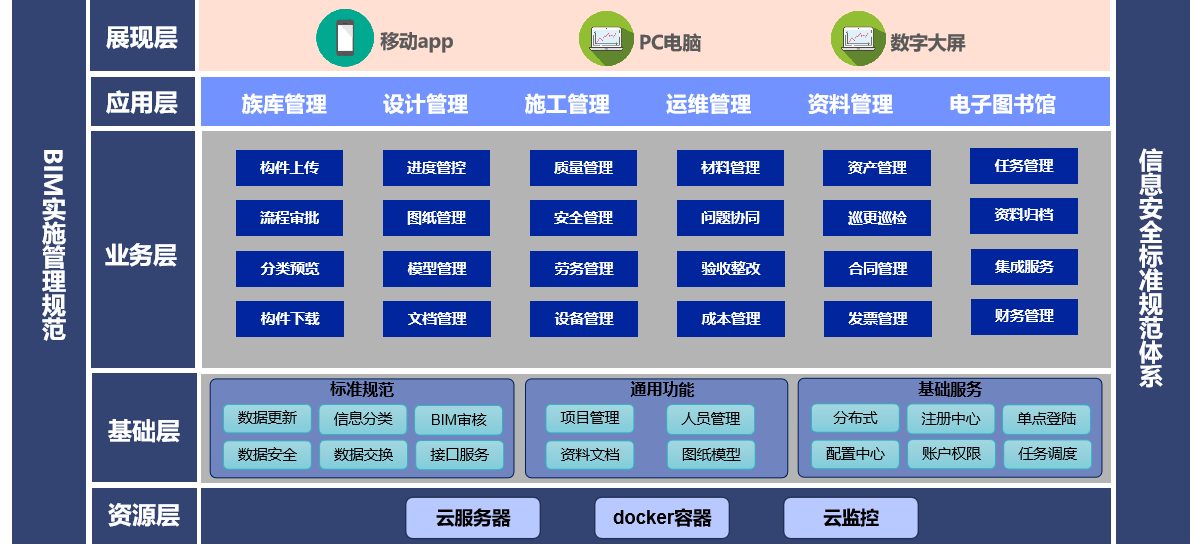

数字建造平台架构


数字建造平台作用


工程数字化管理平台,围绕工程项目全过程的设计、施工、运维等不同阶段所产生的数据,通过大数据分析,物联网等技术手段,有效地对工程项目管理中的进度、质量,安全,投资等板块进行控制。对资产的运维,合同,租赁等信息进行管理。对设计、施工、运维等各参与方进行全面组织协调。做到三控,三管,一协调。














数字建造平台亮点

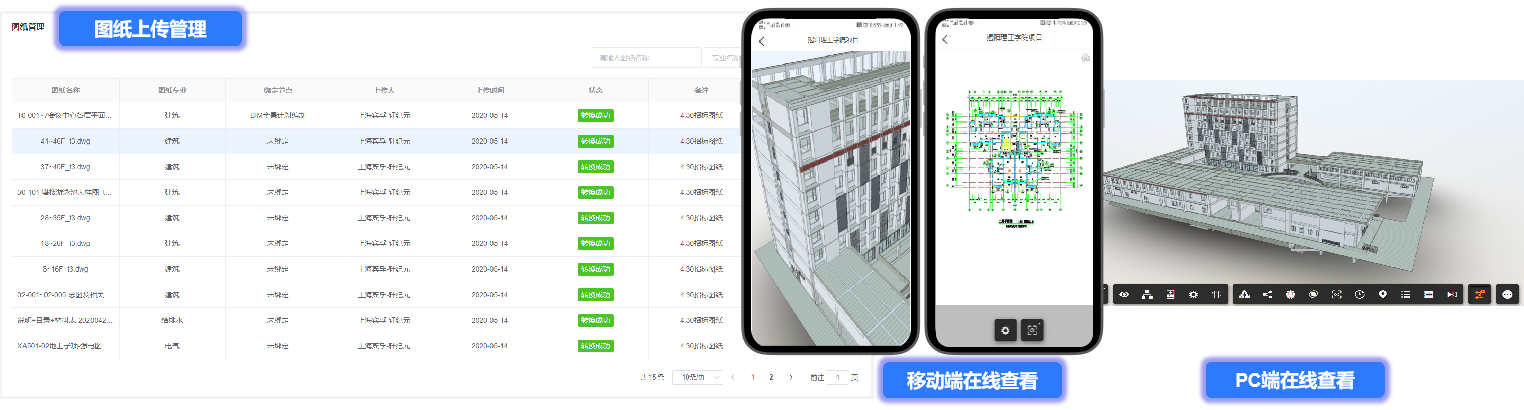

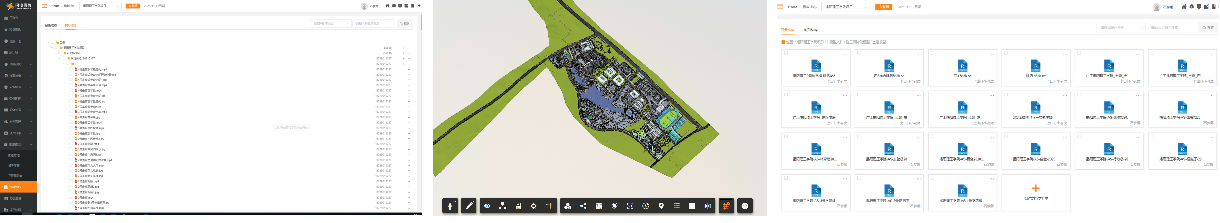

设计管理-图纸模型在线查看

系统平台支持多种格式的BIM文件在线查看,同时也支持dwg图纸的在线预览,方便现场人员随时随地查看项目图纸。



施工管理-人员管理

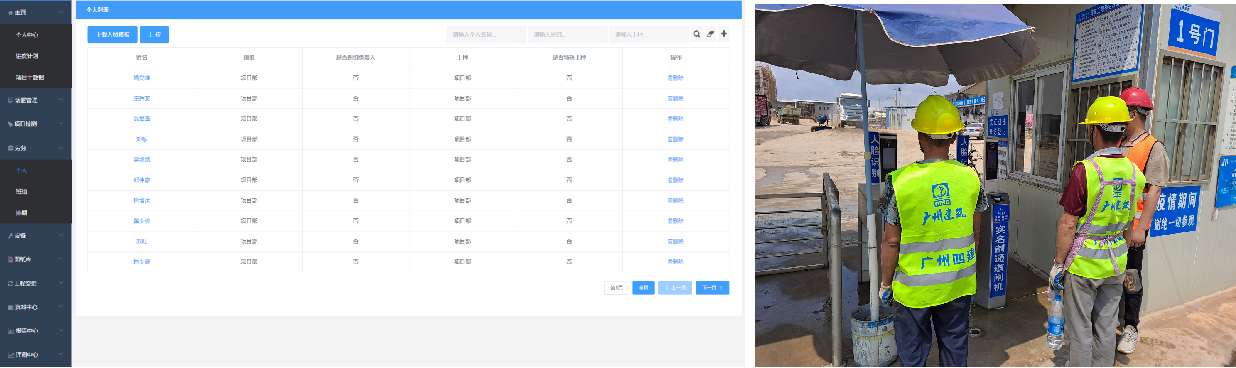

现场施工人员的管理,对于项目的安全质量来说是一项关键的工作,但是往往由于现场人员和信息资料的分离,难以实现对操作人员的实时管理。运用管理平台,进行实名制管理,及时录入各工种施工人员的相关资料,现场直接进行二维码扫描,获取信息,实现实时管理。



施工管理-设备管理

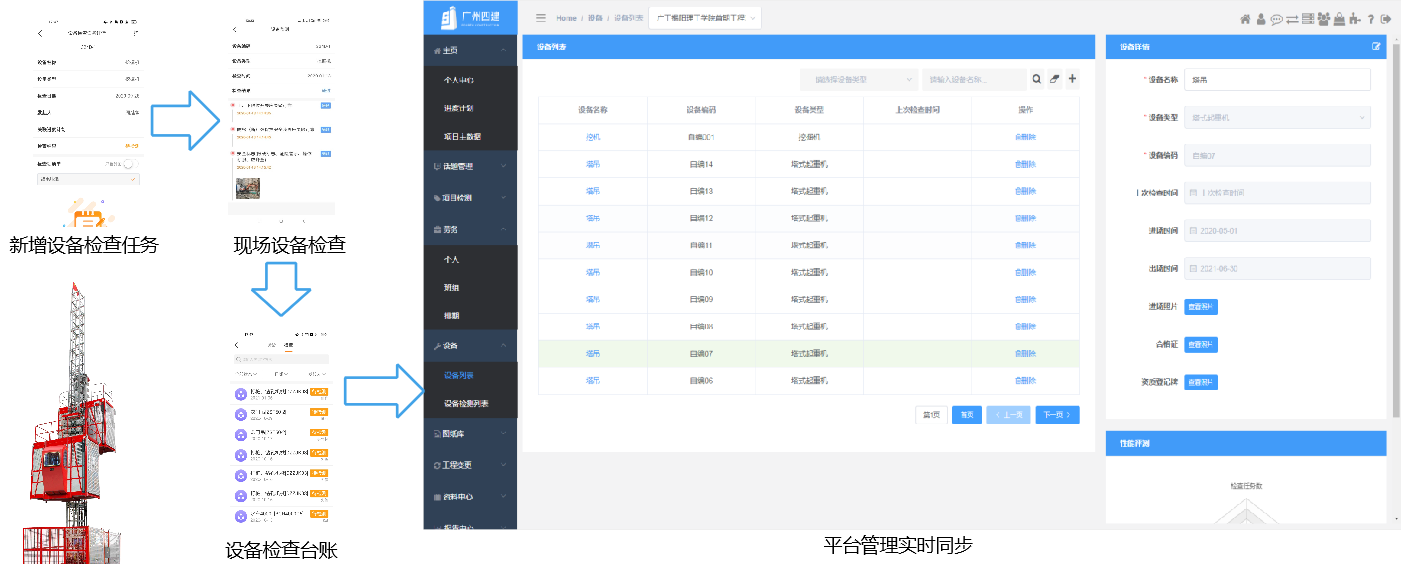

运用管理平台,生成机械设备性能及检验、操作人员相关资料,移动端直接获取信息,上传管理,实现实时管理。

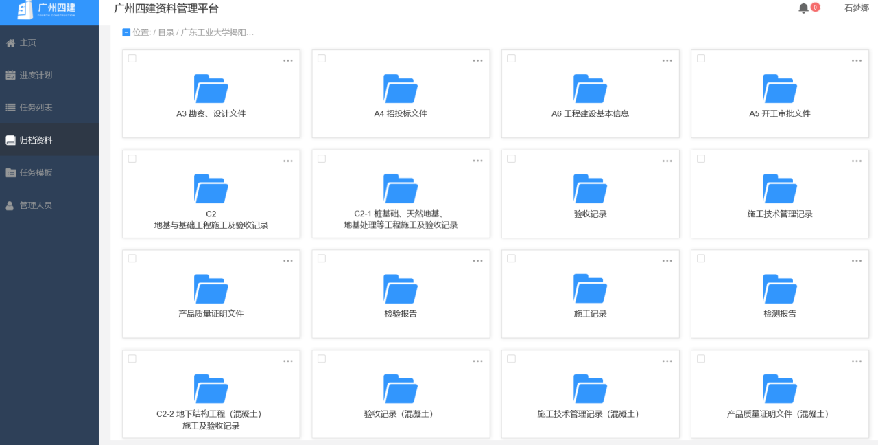

资料管理

提供报审资料归档功能,通过计划任务有序的完成资料的编写,审批,报审,归档等工作,竣工阶段一键生成所有竣工资料。


BIM技术应用总结


  • 在本项目BIM应用过程中,完善了基于BIM的管理流程和标准体系,在项目管理精细化方面起到了重要作用;

  • 施工阶段应用BIM技术进行深化设计,输出BIM成果,辅助现场指导施工,共优化697处碰撞,深化出图316张,辅助指导现场施工,提升施工质量,节约工期;

  • 通过BIM技术的综合应用,针对项目重难点、复杂区域进行施工模拟,辅助施工方案优化,提高了项目施工质量,减少材料与成本的浪费,减少返工,促进经济效益的有效提升;

  • 应用数字建造平台提升项目管理水平,利用PC端、移动端与BIM模型相关联进行进度、资料、人员、设备管理,打破企业与项目之间的信息壁垒,提高协调沟通效率,节省沟通时间实现施工管理信息化;

  • 项目以部门为单位定期开展BIM技术培训及BIM成果交底,为公司培养BIM人才54人;
